Ett nytt reningsverk växer fram
Nu riktar vi blicken mot framtiden och ett nytt reningsverk 2030. Ett nytt reningsverk är dels en viktig del i att säkerställa en hållbar infrastruktur för vatten och avlopp, men också en strategisk investering som skapar möjligheter för kommunens framtida utveckling.

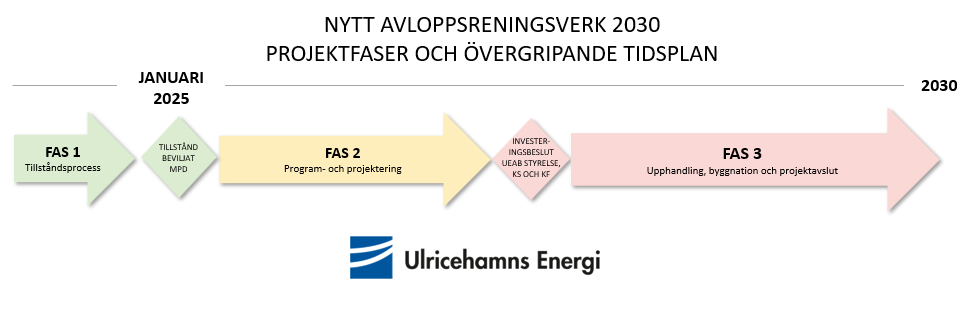

Ett projekt i tre faser
2015-2024: Projektfas 1 - Tillståndsprocess
En tillståndsprocess för ett reningsverk inleds med en behovsbedömning för att avgöra om tillstånd krävs enligt miljöbalken. Därefter hålls samråd med allmänhet, myndigheter och andra berörda parter. En miljökonsekvensbeskrivning (MKB) tas fram för att visa hur verksamheten kan påverka människor och miljö. Ansökan lämnas in till Miljöprövningsdelegationen, vanligtvis Länsstyrelsen eller mark- och miljödomstolen, som kan begära kompletteringar innan ärendet behandlas. Därefter följer en remissrunda där synpunkter samlas in. När alla underlag är granskade fattas beslut om tillstånd, ofta med villkor för hur verksamheten ska bedrivas. Beslutet kan överklagas innan det vinner laga kraft.
Efter flera års utredningar och tillståndsprocess har Ulricehamns Energi fått klartecken för byggnation av ett nytt reningsverk i Vist. Tillståndet, som beviljades av Miljöprövningsdelegationen, vann laga kraft i januari 2025.
2025-2026: Projektfas 2 - Program och projektering
I denna fas tydliggörs projektets mål, omfattning och förutsättningar. Programarbetet omfattar behovsanalys, kravställning samt tekniska och ekonomiska ramar. Underlag tas fram för interna och politiska beslut, inklusive kalkyl för nästa steg. Projektering genomförs för att konkretisera lösningar som ligger till grund för framtagande av förfrågningsunderlag inför upphandling.
2027-2030: Projektfas 3 - Upphandling, byggnation och avslut
I genomförandefasen upphandlas entreprenörer och avtal tecknas. Därefter tas systemhandlingar och bygghandlingar fram som grund för byggnationen. Under byggtiden sker löpande uppföljning och kvalitetssäkring. När anläggningen står klar följer intrimning, provdrift och prestandaprov för att säkerställa att funktion och kapacitet motsvarar ställda krav.
Frågor och svar om projektet
Varför byggs ett nytt reningsverk i Ulricehamn?
I takt med att Ulricehamns kommun växer krävs mer och mer av vår infrastruktur. Det stora centrala reningsverket i Ulricehamn byggdes 1955. Anläggningen har uppgraderats genom åren, men vi har nått den gräns då ökande invånarantal och ökade krav på rening gör det ohållbart att fortsätta utveckla vår gamla anläggning. Istället riktas nu blickarna framåt och ett nytt reningsverk, på fastigheten Vist 10:58, planeras till 2030.
Var ska det nya reningsverket ligga?
Det nya reningsverket kommer att byggas på fastigheten Vist 10:58 i Ulricehamns kommun. Två reningsverk blir ett, då det nya reningsverket dimensioneras för att rena spillvatten ifrån både Ulricehamns och Timmeles reningsverk.
Hur mycket kostar projektet?
I dagsläget kan vi inte svara exakt på vad det nya reningsverket kommer att kosta. I slutet av projektfas 2 kommer en kalkyl för projektet att sammanställas. Kalkylen används inför investeringsbeslut.
Vem betalar?
Kommunalt vatten och avlopp finansieras av avgifter, inte via kommunalskatt. Svensk lag kräver att varje kommun bildar ett VA-kollektiv som täcker sina egna kostnader. Vår verksamhet får inte vara vinstdrivande.
Alla fastighetsägare som är anslutna till det kommunala vatten- och avloppssystemet betalar en avgift som beslutas av kommunfullmäktige. Avgiften sätts med hänsyn till behovet av investeringar och en nivå som är rimlig för kunden.
Kostnaden för ett nytt reningsverk betalas således av VA-kollektivet, det vill säga de fastigheter som är anslutna till kommunalt vatten och avlopp i Ulricehamns kommun.
Hur kommer byggnationen att påverka allmänheten?
Byggnationen kommer att påverka allmänheten. Projektet innefattar ledningsdragning från det gamla reningsverket i centrala Ulricehamn till det nya reningsverket på Vist industriområde. Hur stor påverkan blir på allmänheten beror på vilken sträcka vi beslutar att dra ledningarna.
Vad händer med det gamla reningsverket?
Det är Ulricehamns kommun som äger marken där nuvarande reningsverk är placerat. Det är också kommunen som bestämmer vad som skall hända med platsen efter att reningsverket flyttat.
ulricehamn.se


Lokalisering
Det nya reningsverket planeras ligga på fastigheten Vist 10:58, strax söder om Vist industriområde norr om Ulricehamns tätort. På fastigheten finns en detaljplan för det planerade avloppsreningsverket.
Frågor och svar om den nya anläggningen
Hur ser den tekniska lösningen för reningsverket ut?
Den framtida anläggningen planeras bli utformad med förbehandling, biologisk rening, kemisk rening och avslutningsvis filtrering av utgående vatten. Halterna av syreförbrukande ämnen och näringsämnen kommer att vara mycket låga för att kunna möta både dagens och framtiden krav. Renat vatten planeras att släppas i Åsunden, samma recipient som idag.
Samtliga anläggningsdelar skall vara inomhus och bassänger, maskinell utrustning och silos kommer att ha punktutsug.
- Kemikalier och energiförbrukning
Anläggningen kommer att vara utformad för att rena vattnet med lägre behov av el och processkemikalier (per kubikmeter renat vatten) än nuvarande anläggning. - Slamhantering
Slamhanteringen kommer att bestå av förtjockning, rötning och avvattning. Hela slamhanteringen sker i täta utrymmen och maskiner. Det avvattnade slammet kommer att hamna i täta containrar som är helt slutna när de hämtas för bortforsling. - Biogas
Gasen kommer att uppgraderas till att producera el och värme som kan användas på anläggningen.
Finns det risk för lukt ifrån det nya reningsverket?
I samband med tillståndsprocessen har vi genomfört ett antal luktutredningar. Dessa visar att vi, utifrån ställda krav, kommer att uppfylla alla krav avseende lukt.
Kommer det buller ifrån det nya reningsverket?
Vanligaste källorna till buller är blåsmaskiner och transporter. Alla maskinella utrustningar planeras att placeras inomhus.
Kommer det gå mycket trafik till det nya reningsverket?
Trafikflödet i området komma att öka med cirka 2–3 tunga fordon/vardagsdygn.
Vilka utsläpp kommer finns i utgående vatten från ett reningsverk?
Nuvarande reningsverk har följande krav på reningsresultat:
- BOD7 10 mg/l som riktvärde och 15 mg/l som gränsvärde.
- N-tot 15 mg/l som riktvärde alternativt 70 % reduktion.
- P-tot 0,3 mg/l som riktvärde och 0,3 mg/l som gränsvärde.
Framtida krav på reningsresultat:
- BOD7 8 mg/l som begränsningsvärde (kalenderår samt tertial 2).
- N-tot 12 mg/ som begränsningsvärde (kalenderår samt tertial 2).
- P-tot 0,2 mg/l som begränsningsvärde (kalenderår).
- Ammoniumkväve 5 mg/l som begränsningsvärde (1 oktober – 31 maj).
- Ammoniumkväve 2 mg/l som begränsningsvärde (1 juni – 30 september).
Kommer ni att fortsätta att producera biogas?
Biogas kommer fortsatt produceras från avloppsreningsverket. Användningsområdet för gasen är inte beslutat och det kan bli till värme- och elproduktion eller uppgradering till fordonsgas.
